A engenharia industrial vive um paradoxo: opera ativos físicos complexos, mas ainda toma decisões críticas com base em representações incompletas, inconsistentes e, muitas vezes, desatualizadas. O custo desse “gap” informacional aparece como retrabalho, atrasos, aditivos contratuais, pleitos e, principalmente, risco operacional em paradas de produção. Não é um problema “de software”; é um problema de realidade versus suposição.
A digitalização 3D (captura da realidade + modelos 3D/BIM + integração com planejamento e operação) reduz incerteza antes que ela vire custo. O que muda não é apenas a visualização: muda a capacidade de validar interferências, ensaiar sequências, alinhar escopo, coordenar disciplinas e transformar informação de campo em dado reutilizável ao longo do ciclo de vida. Quando isso acontece, o resultado típico é menos retrabalho, menos replanejamento reativo e mais previsibilidade — exatamente o que gerentes de engenharia industrial perseguem, especialmente em ambientes de retrofit e brownfield.
O problema é estrutural: informação fragmentada custa caro
Um dos achados mais citados sobre perdas por informação mal integrada vem de um estudo do NIST, que estimou um custo anual de US$ 15,8 bilhões associado à falta de interoperabilidade na indústria de facilities (incluindo instalações industriais), refletindo ineficiências de troca e gestão de informações ao longo do ciclo de vida.
Em plantas industriais, isso é agravado por três características recorrentes: o ativo muda “pelo campo”, as disciplinas não evoluem no mesmo ritmo e as decisões são pressionadas por janela de parada e produção. O resultado é previsível: decisões baseadas em desenhos que descrevem o passado, não a realidade.
O que é, na prática, “digitalização 3D” na engenharia industrial

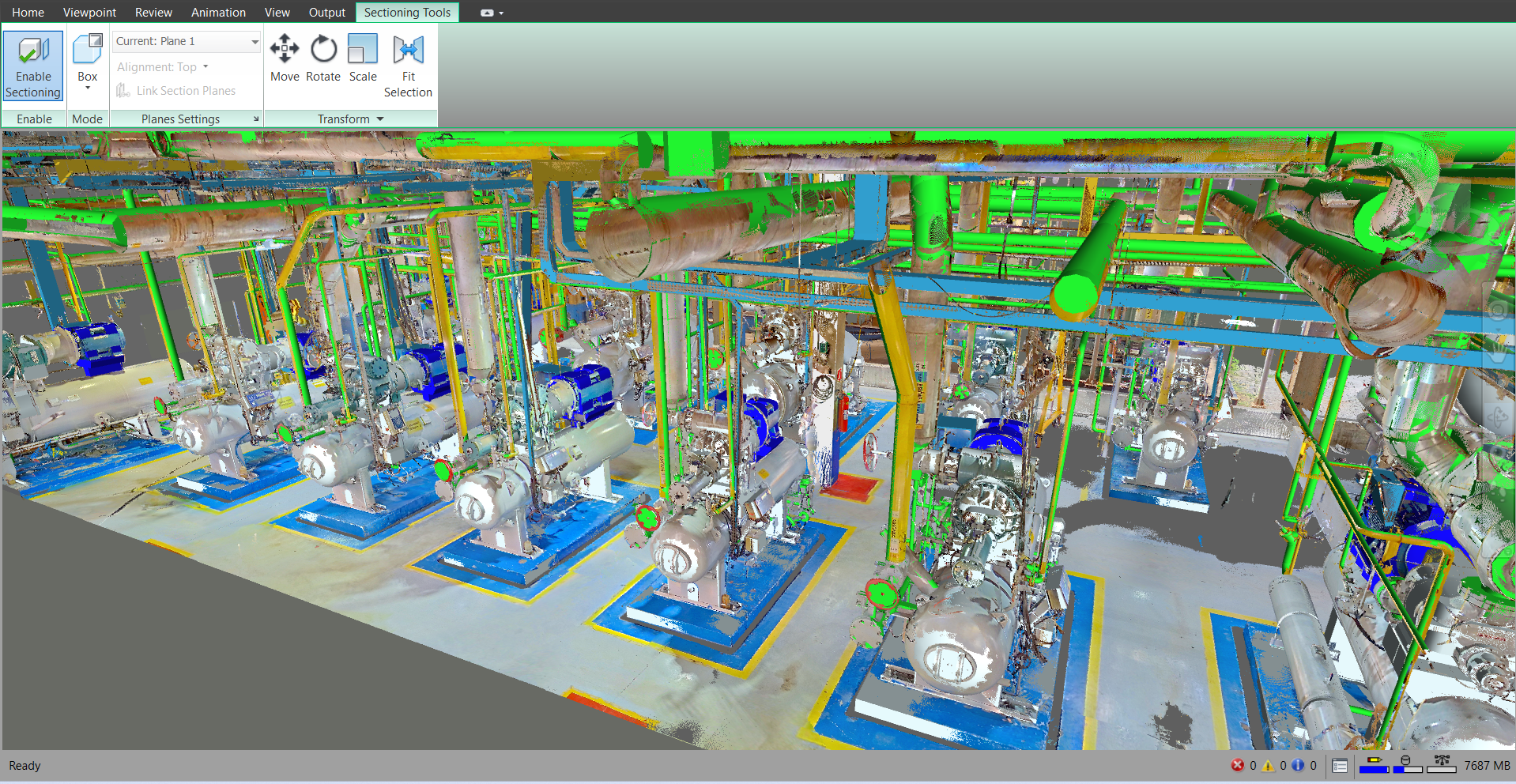

Digitalização 3D não é “fazer um modelo bonito”. É estabelecer uma linha de base confiável do existente e conectá-la ao fluxo de engenharia, suprimentos, montagem e comissionamento. A captura (laser scanning, fotogrametria, LiDAR) gera geometria densa e auditável; o processamento transforma isso em nuvem de pontos registrada e controlada; e o BIM/3D semântico converte geometria em elementos úteis para coordenação, extração, planejamento e gestão de mudanças.

Em projetos brownfield, o ganho central é trocar medição interpretativa por evidência. Isso reduz a quantidade de decisões “no escuro” — aquelas que, semanas depois, viram RFI, mudança de escopo, aditivo e horas paradas em campo.
Paradas de produção: acelerar com mais acerto, não com mais pressão
Em paradas (TAM/turnarounds), prazo é custo em estado puro. Há estudos apontando que uma parada de grande porte pode representar perda relevante de produtividade anual, e o tema é tratado como altamente sensível a atrasos e ineficiências.
Quando o existente é capturado e usado para simulação e coordenação (por exemplo, 4D BIM vinculado a modelo 3D criado a partir de laser scanning), o foco migra de “resolver no campo” para “resolver no planejamento”. Em um estudo de caso de turnaround em planta de gás, a aplicação de 4D BIM associada a modelo 3D apoiou redução de duração e custo: o projeto terminou antes da meta (0,4 dia) e adiantou dias em relação ao cronograma original, além de reportar economia total de AUD$ 4,1 milhões comparando custo real com orçamento inicial.
Minha leitura aqui é objetiva: em parada, digitalização 3D funciona como “seguro técnico” contra improviso. E improviso é o nome educado do que gera risco, extensão de janela e decisões ruins sob fadiga.
Por que a digitalização 3D reduz aditivos e pleitos
Aditivo não nasce do nada. Ele nasce, com frequência, de premissas frágeis sobre o existente, de coordenação incompleta entre disciplinas e de construtibilidade não testada. É por isso que, quando você diminui retrabalho e incerteza, você mexe diretamente no motor que alimenta aditivos.
O Construction Industry Institute (CII) registra que, em projetos típicos, retrabalho pode custar entre 2% e 20% do valor contratual, e que reduzir retrabalho melhora desempenho e produtividade. O mesmo CII reforça um ponto essencial para ambientes industriais: o retrabalho “aparece” na obra, mas suas raízes começam antes — em definição, projeto e coordenação interdisciplinar; e em projetos industriais pesados há dados de benchmarking com valores médios de retrabalho de campo acima de alguns pontos percentuais do custo da fase de construção, além de relação com crescimento de custo.
Quando você injeta realidade 3D no projeto, você reduz a chance de “descobertas tardias” (interferência, acesso impossível, spool que não fecha, equipamento que não cabe, rota que conflita com estrutura). E isso se conecta com evidência acadêmica de que BIM e visualização/coordenação podem reduzir retrabalho: um estudo em ITcon (fast-track) reporta reduções relevantes em custo e prazo de retrabalho associadas ao uso de BIM, com resultados consolidados a partir de casos na literatura.
A consequência contratual é direta: menos retrabalho e menos ambiguidade técnica diminuem o espaço para pleitos e renegociações reativas. Não elimina mudanças legítimas — mas reduz drasticamente as mudanças “por surpresa”.
O que gerentes de engenharia relatam
Há um tipo de perda que raramente aparece no DRE do projeto, mas consome o tempo dos melhores profissionais: procurar informação, validar se ela é confiável e reconstruir contexto. Em um artigo sobre laser scanning e modelagem 3D em instalações brownfield offshore, é reportado que mais da metade dos trabalhadores pode gastar ou até desperdiçar mais de 20% do tempo buscando e validando dados; o texto também cita casos em que a preparação de documentação a partir de registros existentes consumia três a quatro dias, reduzindo para menos de um dia após adoção de um “ativo digital integrado”.
O mesmo trabalho afirma que um modelo 3D “inteligente” pode melhorar a produtividade de usuários como gestores e engenheiros por meio de busca documental mais efetiva. Isso conversa muito com o que se ouve em engenharia industrial: a equipe não sofre por falta de esforço; sofre por falta de um “chão comum” confiável para decidir.
Minha opinião é que esse é o benefício mais subestimado da digitalização 3D: ela transforma alinhamento em rotina, e não em evento.
Do 3D ao “gêmeo digital”: quando vale e quando é só marketing
“Gêmeo digital” virou termo elástico. Ainda assim, existe base normativa e técnica séria para enquadrar o conceito. A ISO 23247-1, por exemplo, define princípios gerais e requisitos de framework para digital twins em manufatura. E revisões acadêmicas mostram o interesse crescente em digital twins aplicados à manutenção, justamente porque manutenção pode parar linhas inteiras e gerar custos e riscos desproporcionais.
Na prática industrial, o caminho responsável é: primeiro garantir o “as-is” confiável (captura 3D + governança), depois conectar ao que gera valor (planejamento, MOC, integridade, manutenção, comissionamento). Pular direto para dashboards sem lastro geométrico e sem disciplina de dados costuma produzir uma ilusão cara: parece digital, mas continua frágil.
Por que alguns projetos colhem valor e outros só geram arquivo pesado
O maior risco não é técnico; é de especificação e uso. Estudos sobre adoção de laser scanning mostram barreiras ligadas à baixa competência na contratação/aquisição, limitações percebidas e desafios de uso do dado no projeto — ou seja, não basta capturar; é preciso saber pedir, validar e aplicar.
Outro ponto crítico é adequação de nível de acurácia e nível de detalhe para tornar o as-built realmente utilizável, evitando o “modelo que não serve para decisão”. Em engenharia industrial, isso precisa estar amarrado ao objetivo: coordenação de interferências e construtibilidade exigem um rigor; documentação de layout macro exige outro. Sem essa clareza, o time frustra expectativas e a tecnologia é culpada pelo que foi, na verdade, um problema de premissas.
Conclusão
A digitalização 3D não é “custo de levantamento”; é redução de risco e compressão de incerteza. Em paradas, ela antecipa decisões e reduz improviso. Em montagens e retrofits, ela reduz retrabalho — e, por consequência, diminui o combustível que alimenta aditivos e pleitos. Em gestão, ela devolve tempo de alto valor para gerentes e engenheiros, tirando a equipe do ciclo de procurar-validar-reconstruir.
Se eu tivesse que resumir em uma frase: digitalização 3D não faz o projeto “andar mais rápido”; ela faz o projeto errar menos, e isso é o que realmente acelera.
Referências selecionadas
Gallaher, M. P.; O’Connor, A. C.; Dettbarn Jr., J. L.; Gilday, L. T. Cost Analysis of Inadequate Interoperability in the U.S. Capital Facilities Industry (NIST GCR 04-867). NIST, 2004.
Construction Industry Institute (CII). A Guide to Construction Rework Reduction.
Construction Industry Institute (CII). The Field Rework Index: Early Warning for Field Rework and Cost Growth (RS153-1).
Shou, W. C.; Wang, J.; Wang, X. Y. 4D BIM for Improving Plant Turnaround Maintenance Planning and Execution: A Case Study. ISARC 2018.
Abdelbary, M.; Edkins, A.; Dorra, E. M. Reducing Client-Related Rework in Fast-Track Projects through BIM. ITcon, 2020.
Uotila, U.; Saari, A.; Junnonen, J.-M. Investigating the barriers to laser scanning implementation in building refurbishment. ITcon, 2021.
ISO. ISO 23247-1:2021 — Digital twin framework for manufacturing — Part 1: Overview and general principles.
Errandonea, I.; Beltrán, S.; Arrizabalaga, S. Digital Twin for maintenance: A literature review. Computers in Industry, 2020.
Tab, I. b. M. Laser Scanning and 3D Modelling in Brownfield Offshore Facilities: Case Studies. Journal of Mechanical Engineering, 2018.
Para saber como a GENIA pode entregar modelos as built com nuvem de pontos que refletem a realidade com precisão absoluta, acesse: https://geniainnovation.com
